Charly Schutte namens Acasa Projects NV en Charly Schuttediende een Omgevingsvergunning voor het verkavelen van gronden (verkavelingsvergunning) in voor gronden gelegen aan Antwerpsesteenweg - en Everstraat kadastraal gekend als afdeling 19 sectie C nrs. 335P6, 335Z6, 335G6, 335X6, 335L7, 335D8, 335A8 en 335X7. Deze aanvraag werd op 10/07/2023 ingediend bij het college van burgemeester en schepenen. In kader van die procedure in eerste aanleg werd het wegenisdossier ook al aan de gemeenteraad voorgelegd. Op 04/04/2024 werd een voorwaardelijke vergunning afgeleverd door het CBS.
Erna startte de beroepsprocedure met als resultaat een voorwaardelijke vergunning van de deputatie Oost-Vlaanderen op 21/11/2024. Tegen deze vergunning werd beroep aangetekend bij de Raad voor Vergunningsbetwisting. Dit leidde tot een vernietiging van de beslissing van de deputatie op 19/06/2025. Na die vernietiging werd opnieuw een wijziging van het dossier opgeladen op het loket om tegemoet te komen aan enkele inhoudelijke elementen uit het vernietigingsarrest. Over die nieuwe PIV werd een nieuw advies gevraagd aan het college van burgemeester en schepenen. Omdat ook het rooilijnplan en de bijhorende wegenisplannen werden aangepast, is ook een nieuwe beslissing van de gemeenteraad nodig.
Met betrekking tot de wegenis/openbaar domein sprak de Raad voor Vergunningsbetwisting zich uit over het rooilijnplan dat niet volledig genoeg was en de onduidelijkheid over eigendomssituaties. Zo stond een deel van een garage op de rooilijn. Het Agentschap Wegen en Verkeer gaf ook een ongunstig advies.
Beschrijving aanvraag:
Deze gemeenteraadbeslissing kadert in een beroepsprocedure. In eerste aanleg werd hier reeds een gemeenteraadsbeslissing in genomen op basis van het toen opgenomen ontwerp en bijhorend rooilijnplan. De wijzigingen ten opzichte van de oorspronkelijke aanvraag zijn beperkt, maar hebben wel betrekking op het rooilijnplan en de manier waarop dit nieuwe project ontsloten wordt naar de bestaande openbare wegen.
Er is intussen ook een vergunning bekomen om de muur die op de voorziene rooilijn staat, te slopen.
Er werd een aanpassing voorzien in hoe het project ontsluit naar de Antwerpsesteenweg. Men voorziet nu een afzonderlijk openbaar fietspad van 2,40 m breedte aan de oostkant naast een private oprit voor autoverkeer van 4,40 m breedte aan de westkant. Na het oprijden van de private oprit, moet men het openbaar fietspad kruisen om de private maaiveldparking te bereiken.
De inrichting van het centrale deel van het toekomstig openbaar domein en de wijze waarop aangetakt wordt op de Everstraat, zijn niet aangepast.
In wat volgt wordt het nieuwe voorstel in zijn geheel besproken en beoordeeld.
De aanvraag is gelegen aan de Antwerpsesteenweg en de Everstraat te Sint-Amandsberg. De projectzone is de afwerking van een binnengebied en is gelegen tussen de Antwerpsesteenweg, de Everstraat en de Nieuwelaan. De te verkavelen zone heeft een oppervlakte van circa 13500 m². Het gaat om projectzone D bestemd voor stedelijk wonen volgens het RUP nr. 153 A Victor Braeckmanlaan - Nieuwelaan - Antwerpsesteenweg.
De verkaveling voorziet 25 loten waarvan 19 voor eengezinswoningen en de overige voor schakelwoningen en meergezinswoningen. Er worden drie bouwzones aangeduid. Eén dwars op de Everstraat aan een nieuwe toegangsweg voor fietsers en wandelaars, de andere twee bevinden zich aan de twee zijdes van een nieuwe openbare groenzone die omzoomd wordt door een wandel- en fietspad.

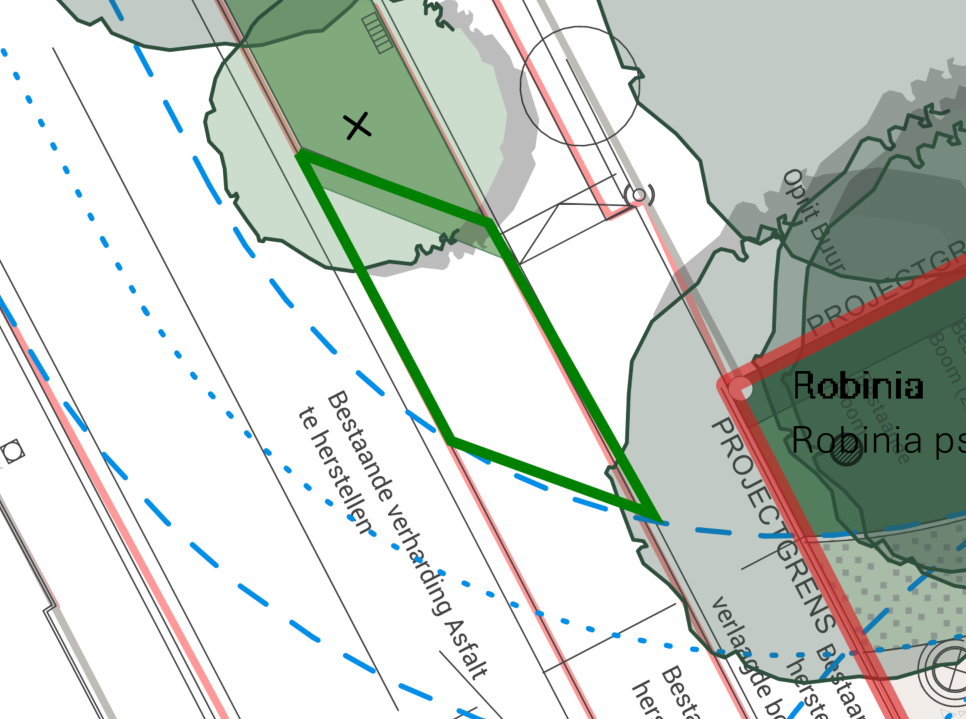

Deze verkaveling omvat ook nieuwe wegenis en een openbare groenzone. De aanvraag bevat dus ook een rooilijnplan. De nieuwe openbare weg bestaat enerzijds uit de ingang aan de Antwerpsesteenweg voor traag verkeer (fietser, wandelaars,…), de ingang aan de Everstraat voor fietsers en wandelaars en daartussen een met een pad omzoomde centrale groenzone tussen de bouwblokken. Aanvullend daarop wordt er een groenzone ingericht tussen lot 1 en lot 2, die aansluit bij het groen langsheen de Nieuwelaan. De nieuwe rooilijn omvat de twee toegangen en het centrale groene plein. De groenzone aansluitend op de Nieuwelaan zit niet binnen de nieuw te vestigen rooilijnen maar wordt wel opgenomen in het openbaar domein van de Stad.
De via deze verkaveling nieuw te ontwikkelen site wordt bereikbaar gemaakt via de doorgang aan de Antwerpsesteenweg en wordt nagenoeg volledig autoluw opgevat. Parkeren en autoverkeer worden geconcentreerd nabij de private toegang aan de Antwerpsesteenweg. Er wordt een private maaiveldparking voorzien voor bezoekers waarop in de toekomst ook de inrit naar de ondergrondse parkeergarage voor de bewoners zal aansluiten.
Voor het dienstverkeer kan een eenvoudig circuit voor de brandweerwagens ontwikkeld worden, rekening houdend met de vereiste bochtstralen voor de toegankelijkheid van de brandweer. De brandweerweg volgt de private oprit van de site aan de Antwerpsesteenweg, loopt verder via het openbare fiets- en voetgangerspad rondom de centrale groenzone en gaat vervolgens verder tot aan de Everstraat. De aangeduide lus bereikt alle woonentiteiten vanop een afstand kleiner dan 10 meter.
De nieuwe openbare fiets- en wandeldoorsteek die aantakt op de Antwerpsesteenweg, gaat over in een lusvormig pad rond de centrale groenzone dat aan de andere kant van de groenzone verder loopt richting Everstraat. Deze padenstructuur wordt uitgewerkt volgens het principe van 2 m grindgazon naast 2 m beton. Zowel aan de Everstraat als voorbij de toegang tot de geclusterde openbare parkeerplaatsen worden paaltjes voorzien.
Aan de ingang van het binnengebied, ter hoogte van kavel 25, komen ondergrondse afvalcontainers.
Procedure:
Eerste aanleg:
Het eerste openbaar onderzoek werd gehouden van 28 september 2023 tot 27 oktober 2023.
Resultaat : geen petitielijsten, 3 schriftelijke bezwaren, geen schriftelijke gebundelde bezwaren, geen mondelinge bezwaren en 14 digitale bezwaren
Het tweede openbaar onderzoek werd gehouden naar aanleiding van een wijzigingslus van 15 januari 2024 tot 13 februari 2024.
Resultaat : geen petitielijsten, 2 schriftelijke bezwaren, geen schriftelijke gebundelde bezwaren, geen mondelinge bezwaren en 12 digitale bezwaren
Tweede aanleg:
Een derde openbaar onderzoek na wijzigingslus werd gehouden van 6 september 2024 tot 5 oktober 2024.
Resultaat : 9 digitale bezwaren
Een vierde openbaar onderzoek werd gehouden na een volgende wijzigingslus van 17 november 2025 tot 16 december 2025.
Resultaat: 1 digitaal bezwaar
Een vijfde en laatste openbaar onderzoek na nog een wijzigingslus werd gehouden van 22 april 2026 tot 21 mei 2026.
Resultaat: twee digitale bezwaren, ingediend door dezelfde persoon
Eerdere bezwaren werden besproken in het kader van de reeds genomen beslissingen, de bespreking van de elementen uit het laatste openbaar onderzoek is opgenomen in het advies van 28 mei 2026 van het college aan de deputatie Oost-Vlaanderen in kader van de beroepsprocedure.
In uitvoering van artikel 12 van het decreet over de gemeentewegen keurt de gemeenteraad een rooilijnplan goed. In uitvoering van art. 31 van Decreet betreffende de Omgevingsvergunning en van het Gemeentedecreet neemt de gemeenteraad een beslissing over de aanleg, wijziging, verplaatsing of opheffing van een gemeenteweg alvorens de bevoegde overheid een beslissing neemt over de vergunningsaanvraag. De gemeenteraad spreekt zich daarbij uit over de ligging, de breedte en de uitrusting van de gemeenteweg, en over de eventuele opname in het openbaar domein.
De gemeenteraad is van oordeel dat het voorstel van wegaanleg kan goedgekeurd worden om volgende redenen:
Wegenis
Er werd gekozen om de hoofdontsluiting voor wagens te voorzien aan de Antwerpsesteenweg en enkel fiets- en wandelverkeer aan de Everstraat toe te laten. Dit is ingegeven vanuit het feit dat de Everstraat een woonstraat is waar de impact van meer verkeersbewegingen groter is dan extra verkeer op de steenweg. Dit concept blijft met deze aanpassing ongewijzigd zij het dat het karakter van de ontsluiting wel fundamenteel wijzigt. De oprit voor wagens krijgt, om tegemoet te komen aan de eerdere fundamentele bezwaren vanuit AWV, een privaat karakter en er wordt een afzonderlijk fiets- en wandelpad voorzien dat toegang geeft tot het binnengebied dat openbaar wordt en verder een doorsteek vormt richting de Everstraat. Op het aangepaste ontwerp gaf het AWV een voorwaardelijk gunstig advies, nu de auto-ontsluiting als een private oprit wordt opgevat.
Alhoewel voor dergelijke hoeveelheden autoverkeer een afzonderlijk fietspad niet noodzakelijk is, wordt de afzonderlijke strook voor fietsers en wandelaars wel als positief beoordeeld. Een onderling conflict tussen fietsers of voetganger met autoverkeer is hierdoor quasi niet meer mogelijk. Waar dit verkeer elkaar wel nog kruist, zorgt andere materialisatie voor een extra attenderen op de passage van voetgangers en fietsers.
De breedte van de wegen ter hoogte van de Antwerpsesteenweg maakt duidelijk voor wie deze toegankelijk zijn. Het wagenverkeer en het ander verkeer wordt op die manier duidelijk gescheiden. Dit komt de verkeersveiligheid ten goede.
Met de twee toegangen wordt de doorwaadbaarheid van dit gebied tussen de Everstraat, Antwerpsesteenweg en de Nieuwelaan verhoogd. Deze doorwaadbaarheid geldt vooral voor fietsers en wandelaars. Dit is positief.
Op het vlak van circulatie is het ontwerp hoogstaand. Door te kiezen voor een geclusterde private parking en een autovrij binnengebied staat de leefkwaliteit en verkeersveiligheid voorop. Het openbaar domein kan worden ingericht in functie van ontmoeting, spel, hemelwaterinfiltratie,… Ook het scheiden van het harde en zachte verkeer komt de leefbaarheid en verkeersveiligheid van de bewoners ten goede.
De nieuwe ontsluitingswegen en bijhorende groenzones worden kosteloos overgedragen naar het openbaar domein van de Stad. Op die manier zijn ze vrij toegankelijk voor iedereen, ook voor buurtbewoners, en krijgt elke nieuwe woning een duidelijke adressering. Bij een project van deze schaal met een groot aantal individuele woonkavels, is het logisch dat die rechtstreeks palen aan een openbare weg. Opname in het openbaar domein is dan ook evident.

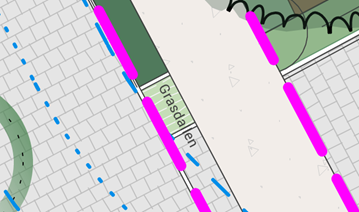

De verharding blijft minimaal door de keuze door enkel 2 m te betonneren voor de paden waar geen verkeer voor wagens op zit. De toegangspaden tot aan de woningen worden telkens geclusterd om de verharding zoveel mogelijk te beperken.
Er zijn verschillende voorwaarden opgenomen met betrekking tot de wegenis en het waterverhaal dat hieraan gekoppeld is. Deze voorwaarden zorgen ervoor dat het regenwater op het openbaar domein er ook wordt opgevangen en geïnfiltreerd. Deze voorwaarden worden mee opgenomen in het gemeenteraadbesluit.
Groen

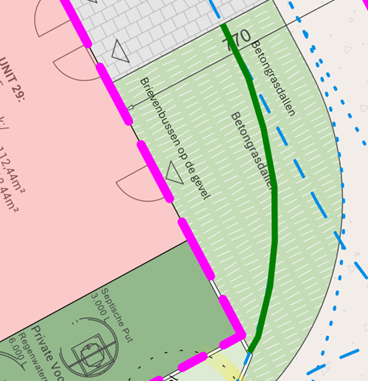

De aanvraag voorziet in een centrale groenzone tussen de bouwblokken van circa 1.300 m². Tussen de meergezinswoningen aan de Nieuwelaan en verderop richting de Nieuwelaan wordt nog een groenzone (ca. 1.700 m²) overgedragen naar de stad. Samen met de andere gronden langsheen de Nieuwelaan, die al eigendom zijn van de Stad, wordt zo een aaneengesloten openbare groenstructuur langsheen de Nieuwelaan ingericht. Deze groenzone is zichtbaar en bereikbaar vanuit het project door de openingen tussen de twee meergezinswoningen. De verkaveling voorziet dus zowel nieuw openbaar groen tussen de bouwblokken alsook een visuele en fysieke verbinding met de groenstructuur langs de Nieuwelaan.
Het voorzien van een centrale groenstructuur is slim en doordacht en resulteert in aaneengesloten stukken openbaar groen die in verhouding staan tot het aantal woonentiteiten dat hier opgericht kan worden.
De voorgestelde werken voldoen dus aan de huidige en toekomstige behoeften aan zachte mobiliteit. Er wordt voldaan aan de doelstellingen en principes, vermeld in artikel 3 en 4 van het decreet van 3 mei 2019 houdende de gemeentewegen.
Het algemeen bouwreglement van de Stad Gent omvat geen reglementering inzake het opleggen van lasten bij verkavelingsvergunningen. Op basis van bovenstaande beoordeling is het redelijk en proportioneel te verantwoorden om in deze verkavelingsaanvraag lasten op te leggen aan de houder van de vergunning.
De aanleg van het openbaar domein zal nog verder worden verfijnd. Als bijzondere voorwaarden worden al een aantal opmerkingen over het openbaar domein opgenomen die daarbij moeten worden verwerkt, zie artikel 2 van dit besluit.
Heft volgend gemeenteraadsbesluit van 25/03/2024 op: 2024_GR_00223 - De aanleg en wijziging van een gemeenteweg in het kader van OMV_2023090185 R - Omgevingsvergunningsaanvraag voor het verkavelen van gronden in 27 loten bestemd voor eengezinswoningen en meergezinswoningen (max. 64 wooneenheden), het uitvoeren van infrastructuurwerken na het slopen van de bestaande bebouwing - met openbaar onderzoek - Everstraat en Antwerpsesteenweg, 9040 Gent
Keurt het rooilijnplan en de kosteloze grondafstand, zoals opgenomen in bijlage, goed.
Keurt de ligging, breedte en uitrusting van de gemeentewegen, zoals ontworpen in de verkavelingsaanvraag, gelegen Antwerpsesteenweg - en Everstraat en kadastraal gekend als afdeling 19 sectie C nrs. 335P6, 335Z6, 335G6, 335X6, 335L7, 335D8, 335A8 en 335X7, goed mits voldaan wordt aan volgende voorwaarden:
Externe adviezen
projectgebonden voorwaarden:
opmerkingen ifv de toekomstige bebouwing:
Legt aan de houder(s) van de omgevingsvergunning, bij afgifte van de vergunning, de hiernavolgende lasten op:
LAST 1 – Aanleg openbare weg en riolering
Als vergunninghouder ben je verplicht om de openbare weg bij het project aan te leggen op eigen kosten. Ook de riolering hoort daarbij, zoals aangegeven op de plannen en eventueel aangepast aan de voorwaarden.
De verkavelingsvergunning geldt als omgevingsvergunning voor de aanleg van de nieuwe weg.
LAST 2 – Openbaar groen
Als vergunninghouder ben je verplicht om het openbaar groen bij het project aan te leggen op eigen kosten. Je baseert je daarvoor op de plannen, eventueel aangepast aan de voorwaarden.
De verkavelingsvergunning geldt als omgevingsvergunning voor de aanleg van het groen.
TER INFORMATIE: VERPLICHTINGEN BIJ DE CONCRETE UITVOERING VAN LAST 1 EN LAST 2
TECHNISCH DOSSIER
De Stad Gent en Farys stellen minimale kwaliteitseisen aan de technische uitvoering van de werken. Zij zijn immers de toekomstige eigenaars-wegbeheerder en beheerder van het openbaar domein. Het gaat bijvoorbeeld om de materiaalkeuze en de samenstelling van de fundering.
Daarom vragen we om een technisch dossier op te stellen.
Je vraagt de vereisten waaraan deze plannen en documenten moeten voldoen, op bij de Dienst Wegen, Bruggen en Waterlopen. Ze moeten ook aan het standaardbestek SB 250 (laatste geldende versie - model Gent) voldoen.
Het technisch dossier moet zeker volgende zaken bevatten:
Deze zaken zijn waar nodig aangepast aan de voorwaarden uit de vergunning.
Maak het dossier digitaal over aan de Dienst Wegen, Bruggen en Waterlopen. Deze dienst bezorgt dit dossier aan de andere betrokken diensten voor nazicht.
Deze diensten kunnen hierop opmerkingen geven, aanbevelingen doen en aanpassingen vragen.
Als vergunninghouder heb je er alle belang bij om de aanbevelingen van de technische diensten na te leven en de gevraagde aanpassingen door te voeren.
Je bent verplicht de lasten in natura financieel te waarborgen (voor meer details zie verder).
De omvang van de borg wordt bepaald op basis van het technisch dossier. De uiteindelijke waarborg zal ter goedkeuring voorgelegd worden aan het college van burgemeester en schepenen.
Je mag de werken pas starten nadat
1° het technisch dossier volledig beantwoordt aan de aanbevelingen van de Stad Gent en de betrokken diensten, en
2° de waarborg door het college van burgemeester en schepenen is aanvaard.
Zo zorgen we er samen voor dat de geplande rioleringswerken, wegenwerken of de groenaanleg, na uitvoering voorlopig kunnen opgeleverd worden en we de waarborg kunnen vrijgeven.
AANBESTEDING OF ONDERHANDSE OVEREENKOMST
Het technisch dossier dient als basis voor de aanbesteding of onderhandse overeenkomst.
Eenmaal je een aannemer hebt aangeduid, leg je dit voor aan de Stad Gent. Hiervoor maak je een kopie van de inschrijving over aan de Dienst Wegen, Bruggen en Waterlopen en de Groendienst.
START VAN DE WERKEN
Je meldt de start van de werken van je bouwproject in het Omgevingsloket.
Deel de aanvangsdatum van de werken die betrekking hebben op het bestaand of toekomstig openbaar domein minstens 14 kalenderdagen vooraf mee aan de Dienst Wegen, Bruggen en Waterlopen.
Je belegt vooraf een startvergadering met de ontwerper, de aannemer en het stadsbestuur (Dienst Wegen, Bruggen en Waterlopen, Farys en de Groendienst).
WEGGRENZEN UITZETTEN
Vóór de start van de wegen- en rioleringswerken moet je als vergunninghouder de weggrenzen ter plaatse uitzetten met voldoende en duidelijk zichtbare tekens. Deze afpaling op het terrein zet je om in een ‘uitzetplan’ dat je aan Projectbureau Ruimte voorlegt ter goedkeuring.
PLAN VAN GRONDOVERDRACHT
Uiterlijk 60 kalenderdagen voor de voorlopige oplevering leg je een ‘plan van grondoverdracht’ voor de kosteloze grondafstand voor aan de Dienst Wegen, Bruggen en Waterlopen ter goedkeuring. Dit ‘plan van grondoverdracht’ moet exact overeen komen met het vergunde rooilijnplan.
De technische vereisten waaraan het plan van grondoverdracht moet voldoen, vind je hier. Bij vragen hierover kan je terecht bij Dienst Vastgoed.
VERKEERSBORDEN, STRAATMEUBILAIR EN WEGMARKERINGEN
Als vergunninghouder moet je, op eigen kosten, de nodige verkeersborden en straatmeubilair, zoals paaltjes, laten leveren en plaatsen. Je brengt eveneens de nodige wegmarkeringen aan, zowel aan de wegen binnen de vergunning als aan de bestaande, aanpalende wegen, volgens de aanduidingen van het IVA Mobiliteitsbedrijf van de Stad Gent.
Je kan de opmaak van een signalisatieplan aanvragen bij het Mobiliteitsbedrijf van zodra het technisch dossier volledig beantwoordt aan de aanbevelingen van de Stad Gent/Farys.
In de e-mail naar het Mobiliteitsbedrijf geef je mee wanneer de voorlopige oplevering gepland is. Voor het opmaken van een goedgekeurd signalisatieplan geldt immers een zekere doorlooptijd, wat betekent dat de aanvraag minstens 5 maanden voor de voorlopige oplevering moet gebeuren.
Bij je aanvraag stuur je alle nodige informatie over de geplande heraanleg mee: een gegeorefereerd PDF- en DWG-bestand van het grondplan met daarop aangeduid de eventuele geplande paaltjes (met vermelding van het type) en laadpalen, de route(s) en draaicirkels voor de voertuigen van de brandweer en IVAGO, info over welke weggebruikers welke wegsegmenten wel/niet mogen gebruiken, aanleg conform (woon)erf is (indien van toepassing) en alle andere informatie die nodig is voor de opmaak van het signalisatieplan.
AS-BUILT DOSSIER
Voor de voorlopige oplevering moet je als vergunninghouder een as-built dossier opmaken op eigen kosten. Onder as-built dossier verstaan we meer dan enkel het ‘plan’.
Het bevat minstens volgende zaken:
* Enkel het as-built plan dien je in bij Informatie Vlaanderen. De voorlopige oplevering kan pas doorgaan als er een schriftelijke goedkeuring van Informatie Vlaanderen is over de conformiteit aan het Grootschalig Referentie Bestand of Basiskaart Vlaanderen (GRB).
AFSLUITING WERF
Zolang de openbare weg, de riolering en het openbaar groen niet voorlopig zijn opgeleverd moet de werf afgesloten blijven met een voldoende en stevig hekwerk. Tot zolang duid je de straten aan met een verkeersbord ‘privaat’, en dit aan alle toegangen.
OPLEVERING
Je voert de wegen- en rioleringswerken en de groenaanlegwerken in principe in één geheel uit. De afgewerkte weg, de riolering en het openbaar groen worden voorlopig en definitief opgeleverd in aanwezigheid van de Stad Gent in functie van een latere kosteloze afstand aan de Stad Gent.
De werken (wegen, riolering en openbaar groen) worden in 1 keer opgeleverd.
De termijn tussen de voorlopige en de definitieve oplevering bedraagt 3 jaar en gaat in op datum van de voorlopige oplevering. In die periode valt het groenonderhoud ten laste van jou als vergunninghouder.
De Stad Gent neemt het onderhoud van het openbaar groen over vanaf de definitieve oplevering van de werken.
EINDE VAN DE WERKEN
Nadat de openbare weg is aangelegd en de rioleringswerken zijn uitgevoerd, laat je dit weten aan de Dienst Wegen Bruggen en Waterlopen. De beëindiging van de groenaanleg deel je mee aan de Groendienst.
CONTACTGEGEVENS
LAST 3 –Aanleg van nutsvoorzieningen
Als vergunninghouder ben je verplicht om nieuwe nutsvoorzieningen naar en in het project aan te leggen op eigen kosten en/of om bestaande nutsvoorzieningen aan te passen.
Het is verplicht om minimaal volgende nutsvoorzieningen aan te leggen:
Je volgt daarbij strikt de voorwaarden uit de adviezen van de nutsbedrijven.
Je staat zelf in voor de kosten en lasten van het installeren van de openbare verlichting. Dit gebeurt volgens de richtlijnen van de Stad Gent en Fluvius. De Stad Gent neemt bij overdracht van het openbaar domein immers ook het beheer van de verlichting over.
Je vraagt direct na het bekomen van de vergunning advies bij de lichtcel, via openbareverlichting@stad.gent.
Je plaatst de openbare verlichting conform het Lichtplan van de Stad Gent. Alle info over het Lichtplan is te raadplegen via www.stad.gent/gentverlicht.
Voor je start met de werken, vraag je bij de nutsmaatschappijen die in de voorwaarden bij deze vergunning vermeld zijn, een offerte op om de omvang van de te stellen waarborg te bepalen. De nutsmaatschappij laadt die offerte op op het omgevingsloket.
LAST 4 – Kosteloze grondafstand
Binnen het jaar na de definitieve oplevering draag je de openbare weg met uitrusting en het openbaar groen kosteloos over aan de Stad Gent.
De Stad Gent controleert het plan van grondoverdracht (zie hoger) zowel digitaal als op het terrein alvorens de definitieve oplevering kan plaatsvinden. Eenmaal het plan van overdracht conform verklaard is, ben je verplicht de prekadastratie (= voorafgaande perceelsidentificatie) ervan aan te vragen.
Een notaris van je keuze maakt vervolgens het conform verklaarde plan in analoge versie, samen met een ontwerp van de akte, over aan de Dienst Vastgoed, Sint-Salvatorstraat 16, 9000 Gent, voor nazicht en goedkeuring door de gemeenteraad.
Na goedkeuring door de gemeenteraad zal een notaris van je keuze de akte verlijden. Alle kosten met betrekking tot deze akte (opmaken, verlijden, registreren, overschrijven, ...) zijn ten laste van jou als vergunninghouder.
