Alexander Callewaert namens BESIX Real Estate Development NV diende een Omgevingsvergunning voor het verkavelen van gronden (verkavelingsvergunning) in voor gronden gelegen aan Martelaarslaan en Verenigde-Natieslaan 1 kadastraal gekend als afdeling 16 sectie K nrs. 948Y, 949G7 en 949R7. Deze aanvraag werd op 18/12/2025 ingediend bij het college van burgemeester en schepenen. Op 04/02/2026 werd het dossier volledig en ontvankelijk verklaard.
Beschrijving aanvraag:
INLEIDING
Huidige aanvraag betreft de tweede fase van de invulling van de Securex-site, gelegen tussen de Martelaarslaan/R40 en de Verenigde-Natieslaan. De tweede fase omvat het noordelijke deel van de site, grenzend aan de Martelaarslaan/R40. Het zuidelijke deel, langs de Verenigde-Natieslaan, is reeds bebouwd met het nieuwe Securex-kantoorgebouw.
Het dossier bevat zowel een verkavelingsaanvraag als de vraag naar verscheidene stedenbouwkundige handelingen i.f.v. het bouwrijp maken van het terrein: (a) de aanleg van een vergroende trage verbinding, (b) het rooien van bomen en (c) het uitbreken van verharding en wijzigen van het reliëf.
De stedenbouwkundige figuur van het verkavelingsplan vervolledigt de straatwand langsheen de Martelaarslaan/R40 (gewestweg) met het gebouw A voor sociale huisvesting (max. 13 wooneenheden). Het aanpalend kopgebouw B van de grootschalige studentenhuisvesting (max. 235 studenten en een conciërge) maakt de omslag, om zo via gebouw C, D1, D2 en D3 het bouwblok af te werken richting de zijtak van de Martelaarslaan (cité Van Driessche, gemeenteweg). Tussen het bestaande Securex-gebouw en de gebouwen van de grootschalige studentenhuisvesting (B t.e.m. D3) komt een nieuwe trage weg. Achteraan de gebouwen, centraal in het nieuwe bouwblok, wordt een tuinzone gerealiseerd van meer dan 2.000m².
De verkaveling voorziet de lotenstructuur en bijhorende voorschriften in functie van de realisatie hiervan.
ONTWERP OPENBAAR DOMEIN
De aanvraag bevat een zone voor nieuw openbaar domein met een oppervlakte van 2.164m². Dit nieuw openbaar domein omvat een vergroende trage verbinding tussen de Martelaarslaan/R40 en de doodlopende zijtak van de Martelaarslaan (cité Van Driessche). De trage weg doet tevens dienst als brandweg. Drie paaltjes aan beide uiteinden verhinderen het parkeren of het oprijden door onbevoegden.
Het openbaar domein heeft over de volledige lengte van ca. 150m een minimale breedte van 8m, op de meest brede punten is dat ca. 25m.
Met uitzondering van de eerste 30m aan de Martelaarslaan/R40 is de weg zelf 4m breed, uitgevoerd als een combinatie van een strook geborsteld beton (285cm) en een strook grindgazon (115cm). De eerste 30m is de rijweg 5m breed en nagenoeg volledig in geborsteld beton. De totale oppervlakte van deze nieuwe verharding bedraagt 752m².
Binnen het toekomstige openbaar domein worden, aansluitend op de bestaande en te behouden bomen, bijkomende bomen en gevarieerde beplanting voorzien i.f.v. de realisatie van een vergroening van de doorsteek. In totaal worden 17 meerstammige en 12 hoogstammige bomen aangeplant, waaronder een aantal toekomstbomen.
Het openbaar domein watert af in westelijke richting, waar het grindgazon en een aansluitende verlaagde en beplante zone instaan voor de buffering, infiltratie en opname van hemelwater.
De afwatering op de private delen wordt zo ontworpen dat er geen afstroming van hemelwater van de private loten naar het openbaar domein plaatsvindt. Er wordt daarom geen RWA-stelsel in het nieuwe openbaar domein voorzien.
Voor de afvoer van afvalwater zullen de gebouwen A en B worden aangesloten op de bestaande riolering langs de Martelaarslaan. FARYS zal nagaan of de bestaande riolering voldoende ver is doorgetrokken. Indien dit niet het geval blijkt te zijn, wordt een uitbreiding van het rioleringsstelsel voorzien.
Voor de overige gebouwen wordt een nieuw DWA-stelsel aangelegd, deels binnen het nieuwe openbaar domein. De riolering wordt zodanig gedimensioneerd en op diepte aangelegd dat aansluiting van de verschillende gebouwen mogelijk is via twee huisaansluitputten.
ROOILIJNEN EN GRONDOVERDRACHT
In functie van de nieuwe trage verbinding tussen de Martelaarslaan/R40 en de zijtak van de Martelaarslaan (cité Van Driessche), moeten gemeentelijke rooilijnen vastgelegd worden (zie rooilijnplan):

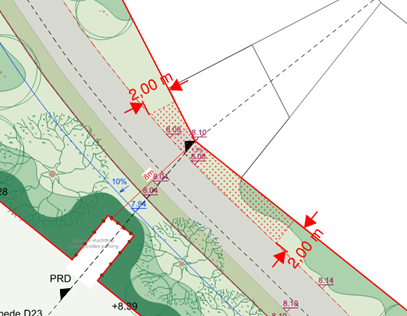

Alle gronden tussen deze rooilijnen worden kosteloos overgedragen aan de Stad. Dit betreft een totaaloppervlakte van 2.164,23m² (zie plan grondafstand): lot 3 (1.986,41m²) + lot 4 (177,85m²).
Procedure:
Het openbaar onderzoek werd gehouden van 10 februari 2026 tot 11 maart 2026.
Resultaat: 12 digitale bezwaren
De gemeentelijk omgevingsambtenaar heeft deze aanvraag geadviseerd. Het advies van de omgevingsambtenaar is aan dit besluit toegevoegd. Dit verslag bevat eveneens een samenvatting en bespreking van de bezwaren.
In uitvoering van artikel 12 van het decreet over de gemeentewegen keurt de gemeenteraad een rooilijnplan goed. In uitvoering van art. 31 van Decreet betreffende de Omgevingsvergunning en van het Gemeentedecreet neemt de gemeenteraad een beslissing over de aanleg, wijziging, verplaatsing of opheffing van een gemeenteweg alvorens de bevoegde overheid een beslissing neemt over de vergunningsaanvraag. De gemeenteraad spreekt zich daarbij uit over de ligging, de breedte en de uitrusting van de gemeenteweg, en over de eventuele opname in het openbaar domein.
Het vergunningverlenend bestuursorgaan is van oordeel dat een vergunning kan verleend worden op basis van het advies van de omgevingsambtenaar.
De gemeenteraad is van oordeel dat het voorstel van wegaanleg kan goedgekeurd worden om volgende redenen:
ONTWERP
Het projectgebied is gelegen tussen de achterzijde van het dense centrumweefsel (namelijk de tuinen bij de woningen langs de Martelaarslaan) en de voorzijde van de grootschalige bebouwing langs de Watersportbaan (zijnde het alzijdige Securex-kantoorgebouw). De gekozen stedenbouwkundige figuur biedt hierop een correct antwoord door het bouwblok bewust naar binnen te plooien en af te werken. Gecombineerd hiermee wordt rondom een nieuwe publieke vergroende trage doorsteek voorzien, met ook een zichtbaar groenmassief aan de Martelaarslaan/R40.
De doorsteek verbindt de Martelaarslaan/R40 met de zijtak van de Martelaarslaan (cité Van Driessche). Drie paaltjes aan beide uiteinden verhinderen het parkeren of het oprijden door onbevoegden.
De doorsteek is het startstuk van een volwaardige en zeer zinvolle trage publieke verbinding tussen het dense stadsweefsel met een hoge groennood in het noorden, naar het woongroen en de wijkparken aan de Watersportbaan in het zuiden. Gezien de contour van het project is het sluitstuk van deze publieke verbinding geen onderwerp van de aanvraag, die kan pas gerealiseerd worden bij herontwikkeling van de Delhaize-site. Op vandaag kan de Jubileumlaan/Watersportbaan door de trage weggebruiker wel bereikt worden via de semipublieke parking van Securex of deze van Delhaize. Op de Delhaize-parking bestaat momenteel een voetgangerstoegang vanaf zijtak van de Martelaarslaan (cité Van Driessche) die hiervoor dienst doet.
Het groenmassief ter hoogte van de toegangszone maakt de verbinding kenbaar aan de Martelaarslaan/R40, en zorgt voor een aangename vergroening van de drukkere verkeersader.
Het profiel van de trage doorsteek zelf is van die aard dat ook langsheen het traject een sterke vergroening mogelijk is door middel van een gevarieerde beplanting en bijkomende bomen (naast de bestaande bomen). In totaal worden 17 meerstammige en 12 hoogstammige bomen aangeplant, waaronder een aantal toekomstbomen. In de groenzone is ook ruimte voor enkele zitbanken. De groene dooradering brengt zo licht en lucht in een de woonomgeving, en laat ontmoeting en sociale interactie toe.

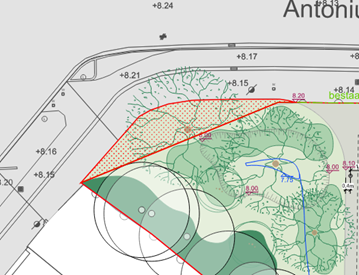

Voor de realisatie van het project moeten 10 bomen gerooid worden, het betreft 8 hoogstammen en 2 zaailingen. Op basis van het verslag van de extern bomendeskundige, toegevoegd aan de aanvraag, oordeelt de Stad dat ook de bomenrij aan de zijde van de Martelaarslaan/R40, t.h.v. het nieuwe openbaar domein, gerooid moeten worden. Deze bomen hebben immers een lage toekomstwaarde. Concreet gaat het om 8 bomen: nummer 6, 7, 8, 9, 10, 12 en 13 (Populus nigra) en boom nummer 11 (Acer pseudoplatanus) uit het verslag. Aangezien deze bomen op toekomstig openbaar domein staan, is het rooien ervan een opdracht voor de aanvrager in kader van de uitvoering van deze vergunning. Daarom wordt dit opgelegd als bijzondere voorwaarde. Nummer 14 (Ilex aquifolium) wordt behouden.
Deze bomen worden allemaal gecompenseerd door de aanplant van de eerder vermelde 29 nieuwe bomen in het toekomstige openbare domein.
In functie van het bouwrijp maken van het terrein en de aanleg van het openbaar domein wordt de bestaande verharding integraal uitgebroken. Het terrein wordt ook genivelleerd. In het plan van het nieuwe openbaar domein wordt t.h.v. het groenmassief aan de Martelaarslaan/R40 ook een noodzakelijke ontharding voorzien op het bestaand openbaar domein, in de bocht van de Charles Andrieslaan. De ontharding op het bestaand openbaar domein is onderdeel van het project en wordt voor alle duidelijkheid opgelegd als bijzondere voorwaarde.

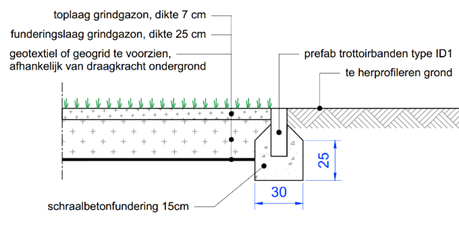

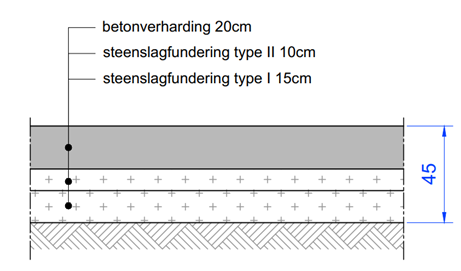

De nieuwe verharding in het openbaar domein wordt tot een minimum beperkt, en is afgestemd op het eigenlijke gebruik:
Het advies van de brandweer geeft aan dat de afstand tussen de brandweerweg en lagere gebouwen voor studentenhuisvesting te klein is. Er moet cfr. het advies gezocht worden om de afstand te vergroten naar een ideaal van 4m, maar met een min van 2m tussen de rand van de brandweerweg en de gevel van het gebouw. Het minimum van 2m wordt in één zone t.h.v. de gebouwen D2 en D3 niet gehaald (zie knipsel onder). De kromming van de loop van de brandweerweg moet t.h.v. deze zone aangepast worden zodat de vereiste 2m gehaald wordt tussen de rand van de brandweerweg en de gevel van het gebouw. De aanpassing moet opgenomen te worden in het technisch dossier. Dit wordt opgelegd als bijzondere voorwaarde.
De verkavelingsaanvraag voorziet op privaat terrein een plaats voor laden en lossen, in de bouwzone van lot 2. Op basis van het advies van het Agentschap Wegen en Verkeer wordt deze plaats uitgesloten uit de aanvraag. Laden en lossen zal daardoor gebeuren op de reguliere parkeerplaatsen op het openbaar domein. De aanleg van het nieuwe openbaar domein moet daarom fout parkeren i.f.v. laden en lossen ook voorkomen. In de strook t.h.v. lot 2 tussen de gewestelijke rooilijn en nieuwe gemeentelijke rooilijn moeten daarvoor de nodige maatregelen genomen worden. Dit kan bvb. door middel van een beperkte bijkomende groenaanleg of door verkeerstechnische maatregelen als bijkomende paaltjes. Deze maatregelen dienen opgenomen te worden in het technisch dossier. Dit wordt opgelegd als bijzondere voorwaarde.
ROOILIJNEN EN GRONDOVERDRACHT
In functie van de nieuwe trage verbinding tussen de Martelaarslaan/R40 en de zijtak van de Martelaarslaan (cité Van Driessche), moeten gemeentelijke rooilijnen vastgelegd worden (zie rooilijnplan).
Alle gronden tussen de nieuwe rooilijnen moeten kosteloos overgedragen aan de Stad (zie plan grondafstand).
De voorgestelde werken voldoen dus aan de huidige en toekomstige behoeften aan zachte mobiliteit. Er wordt voldaan aan de doelstellingen en principes, vermeld in artikel 3 en 4 van het decreet van 3 mei 2019 houdende de gemeentewegen.
Het algemeen bouwreglement van de Stad Gent omvat geen reglementering inzake het opleggen van lasten bij verkavelingsvergunningen. Op basis van bovenstaande beoordeling is het redelijk en proportioneel te verantwoorden om in deze verkavelingsaanvraag lasten op te leggen aan de houder van de vergunning.
De aanleg van het openbaar domein zal nog verder worden verfijnd. Als bijzondere voorwaarden worden al een aantal opmerkingen over het openbaar domein opgenomen die daarbij moeten worden verwerkt, zie artikel 2 van dit besluit.
Keurt het rooilijnplan, met inbegrip van de kosteloze grondafstand, zoals opgenomen in bijlage, goed.
Keurt de ligging, breedte en uitrusting van de gemeentewegen, zoals ontworpen in de verkavelingsaanvraag, gelegen Martelaarslaan en Verenigde-Natieslaan 1 en kadastraal gekend als afdeling 16 sectie K nrs. 948Y, 949G7 en 949R7, goed mits voldaan wordt aan volgende voorwaarden:
Voorwaarden volgende uit externe adviezen
De voorwaarden opgenomen in het advies van het Agentschap Wegen en Verkeer (advies van 5 maart 2026, met kenmerk AV/411/2026/00237) moeten strikt nageleefd worden, mits vermelde nuance.
De aanleg van het nieuwe openbaar domein moet fout parkeren i.f.v. laden en lossen voorkomen. In de strook t.h.v. lot 2 tussen de gewestelijke rooilijn en nieuwe gemeentelijke rooilijn moeten daarvoor de nodige maatregelen genomen worden. Dit kan bvb. door middel van een beperkte bijkomende groenaanleg of door verkeerstechnische maatregelen als bijkomende paaltjes. Deze maatregelen dienen opgenomen te worden in het technisch dossier.
De brandweervoorschriften, die betrekking hebben op deze omgevingsvergunning, moeten strikt nageleefd worden (zie advies van 27 februari 2026 met kenmerk 072903-004/MLE/2026).
Er moet cfr. het advies gezocht worden om de afstand te vergroten naar een ideaal van 4m, maar met een min van 2m tussen de rand van de brandweerweg en de gevel van het gebouw. Het minimum van 2m wordt in één zone t.h.v. de gebouwen D2 en D3 niet gehaald (zie knipsel onder). De kromming van de loop van de brandweerweg moet t.h.v. deze zone aangepast worden zodat de vereiste 2m gehaald wordt tussen de rand van de brandweerweg en de gevel van het gebouw. De aanpassing moet opgenomen te worden in het technisch dossier.
De voorwaarden opgenomen in het advies van Farys (advies van 24 maart 2026, met kenmerk VK-26-164) moeten strikt nageleefd worden.
De voorwaarden opgenomen in het advies van Fluvius System Operator (advies van 10 februari 2026, met kenmerk 5000121798) moeten strikt nageleefd worden.
De voorwaarden opgenomen in het advies van Proximus (advies van 12 februari 2026, met kenmerk JMS 673879) moeten strikt nageleefd worden.
De voorwaarden opgenomen in het advies van Wyre (advies van 5 februari 2026 zonder kenmerk) moeten strikt nageleefd worden.
Rooien van bomen, ontharden en beplanten
Vereiste technische aanpassingen aan het ontwerp
Legt aan de houder(s) van de omgevingsvergunning, bij afgifte van de vergunning, de hiernavolgende lasten op:
LAST 1 – Aanleg openbare weg en riolering
Als vergunninghouder ben je verplicht om de openbare weg bij het project aan te leggen op eigen kosten. Ook de riolering hoort daarbij, zoals aangegeven op de plannen en eventueel aangepast aan de voorwaarden.
De verkavelingsvergunning geldt als omgevingsvergunning voor de aanleg van de nieuwe weg.
LAST 2 – Openbaar groen
Als vergunninghouder ben je verplicht om het openbaar groen bij het project aan te leggen op eigen kosten. Je baseert je daarvoor op de plannen, eventueel aangepast aan de voorwaarden.
De verkavelingsvergunning geldt als omgevingsvergunning voor de aanleg van het groen.
TER INFORMATIE: VERPLICHTINGEN BIJ DE CONCRETE UITVOERING VAN LAST 1 EN LAST 2
TECHNISCH DOSSIER
De Stad Gent en Farys stellen minimale kwaliteitseisen aan de technische uitvoering van de werken. Zij zijn immers de toekomstige eigenaars-wegbeheerder en beheerder van het openbaar domein. Het gaat bijvoorbeeld om de materiaalkeuze en de samenstelling van de fundering.
Daarom vragen we om een technisch dossier op te stellen.
Je vraagt de vereisten waaraan deze plannen en documenten moeten voldoen, op bij de Dienst Wegen, Bruggen en Waterlopen. Ze moeten ook aan het standaardbestek SB 250 (laatste geldende versie - model Gent) voldoen.
Het technisch dossier moet zeker volgende zaken bevatten:
Deze zaken zijn waar nodig aangepast aan de voorwaarden uit de vergunning.
Maak het dossier digitaal over aan de Dienst Wegen, Bruggen en Waterlopen. Deze dienst bezorgt dit dossier aan de andere betrokken diensten voor nazicht.
Deze diensten kunnen hierop opmerkingen geven, aanbevelingen doen en aanpassingen vragen.
Als vergunninghouder heb je er alle belang bij om de aanbevelingen van de technische diensten na te leven en de gevraagde aanpassingen door te voeren.
Je bent verplicht de lasten in natura financieel te waarborgen (voor meer details zie verder).
De omvang van de borg wordt bepaald op basis van het technisch dossier. De uiteindelijke waarborg zal ter goedkeuring voorgelegd worden aan het college van burgemeester en schepenen.
Je mag de werken pas starten nadat
1° het technisch dossier volledig beantwoordt aan de aanbevelingen van de Stad Gent en de betrokken diensten, en
2° de waarborg door het college van burgemeester en schepenen is aanvaard.
Zo zorgen we er samen voor dat de geplande rioleringswerken, wegenwerken of de groenaanleg, na uitvoering voorlopig kunnen opgeleverd worden en we de waarborg kunnen vrijgeven.
AANBESTEDING OF ONDERHANDSE OVEREENKOMST
Het technisch dossier dient als basis voor de aanbesteding of onderhandse overeenkomst.
Eenmaal je een aannemer hebt aangeduid, leg je dit voor aan de Stad Gent. Hiervoor maak je een kopie van de inschrijving over aan de Dienst Wegen, Bruggen en Waterlopen en de Groendienst.
START VAN DE WERKEN
Je meldt de start van de werken van je bouwproject in het Omgevingsloket.
Deel de aanvangsdatum van de werken die betrekking hebben op het bestaand of toekomstig openbaar domein minstens 14 kalenderdagen vooraf mee aan de Dienst Wegen, Bruggen en Waterlopen.
Je belegt vooraf een startvergadering met de ontwerper, de aannemer en het stadsbestuur (Dienst Wegen, Bruggen en Waterlopen, Farys en de Groendienst).
WEGGRENZEN UITZETTEN
Vóór de start van de wegen- en rioleringswerken moet je als vergunninghouder de weggrenzen ter plaatse uitzetten met voldoende en duidelijk zichtbare tekens. Deze afpaling op het terrein zet je om in een ‘uitzetplan’ dat je aan Projectbureau Ruimte voorlegt ter goedkeuring.
PLAN VAN GRONDOVERDRACHT
Uiterlijk 60 kalenderdagen voor de voorlopige oplevering leg je een ‘plan van grondoverdracht’ voor de kosteloze grondafstand voor aan de Dienst Wegen, Bruggen en Waterlopen ter goedkeuring. Dit ‘plan van grondoverdracht’ moet exact overeen komen met het vergunde rooilijnplan.
De technische vereisten waaraan het plan van grondoverdracht moet voldoen, vind je hier. Bij vragen hierover kan je terecht bij Dienst Vastgoed.
VERKEERSBORDEN, STRAATMEUBILAIR EN WEGMARKERINGEN
Als vergunninghouder moet je, op eigen kosten, de nodige verkeersborden en straatmeubilair, zoals paaltjes, laten leveren en plaatsen. Je brengt eveneens de nodige wegmarkeringen aan, zowel aan de wegen binnen de vergunning als aan de bestaande, aanpalende wegen, volgens de aanduidingen van het IVA Mobiliteitsbedrijf van de Stad Gent.
Je kan de opmaak van een signalisatieplan aanvragen bij het Mobiliteitsbedrijf van zodra het technisch dossier volledig beantwoordt aan de aanbevelingen van de Stad Gent/Farys.
In de e-mail naar het Mobiliteitsbedrijf geef je mee wanneer de voorlopige oplevering gepland is. Voor het opmaken van een goedgekeurd signalisatieplan geldt immers een zekere doorlooptijd, wat betekent dat de aanvraag minstens 5 maanden voor de voorlopige oplevering moet gebeuren.
Bij je aanvraag stuur je alle nodige informatie over de geplande heraanleg mee: een gegeorefereerd PDF- en DWG-bestand van het grondplan met daarop aangeduid de eventuele geplande paaltjes (met vermelding van het type) en laadpalen, de route(s) en draaicirkels voor de voertuigen van de brandweer en IVAGO, info over welke weggebruikers welke wegsegmenten wel/niet mogen gebruiken, aanleg conform (woon)erf is (indien van toepassing) en alle andere informatie die nodig is voor de opmaak van het signalisatieplan.
AS-BUILT DOSSIER
Voor de voorlopige oplevering moet je als vergunninghouder een as-built dossier opmaken op eigen kosten. Onder as-built dossier verstaan we meer dan enkel het ‘plan’.
Het bevat minstens volgende zaken:
* Enkel het as-built plan dien je in bij Informatie Vlaanderen. De voorlopige oplevering kan pas doorgaan als er een schriftelijke goedkeuring van Informatie Vlaanderen is over de conformiteit aan het Grootschalig Referentie Bestand of Basiskaart Vlaanderen (GRB).
AFSLUITING WERF
Zolang de openbare weg, de riolering en het openbaar groen niet voorlopig zijn opgeleverd moet de werf afgesloten blijven met een voldoende en stevig hekwerk. Tot zolang duid je de straten aan met een verkeersbord ‘privaat’, en dit aan alle toegangen.
OPLEVERING
Je voert de wegen- en rioleringswerken en de groenaanlegwerken in principe in één geheel uit. De afgewerkte weg, de riolering en het openbaar groen worden voorlopig en definitief opgeleverd in aanwezigheid van de Stad Gent in functie van een latere kosteloze afstand aan de Stad Gent.
De werken (wegen, riolering en openbaar groen) worden in 1 keer opgeleverd.
De termijn tussen de voorlopige en de definitieve oplevering bedraagt 3 jaar en gaat in op datum van de voorlopige oplevering. In die periode valt het groenonderhoud ten laste van jou als vergunninghouder.
De Stad Gent neemt het onderhoud van het openbaar groen over vanaf de definitieve oplevering van de werken.
EINDE VAN DE WERKEN
Nadat de openbare weg is aangelegd en de rioleringswerken zijn uitgevoerd, laat je dit weten aan de Dienst Wegen Bruggen en Waterlopen. De beëindiging van de groenaanleg deel je mee aan de Groendienst.
CONTACTGEGEVENS
LAST 3 – Aanleg van nutsvoorzieningen
Als vergunninghouder ben je verplicht om nieuwe nutsvoorzieningen naar en in het project aan te leggen op eigen kosten en/of om bestaande nutsvoorzieningen aan te passen.
Het is verplicht om minimaal volgende nutsvoorzieningen aan te leggen:
Je volgt daarbij strikt de voorwaarden uit de adviezen van de nutsbedrijven.
Je staat zelf in voor de kosten en lasten van het installeren van de openbare verlichting. Dit gebeurt volgens de richtlijnen van de Stad Gent en Fluvius. De Stad Gent neemt bij overdracht van het openbaar domein immers ook het beheer van de verlichting over.
Je vraagt direct na het bekomen van de vergunning advies bij de lichtcel, via openbareverlichting@stad.gent.
Je plaatst de openbare verlichting conform het Lichtplan van de Stad Gent. Alle info over het Lichtplan is te raadplegen via www.stad.gent/gentverlicht.
Voor je start met de werken, vraag je bij de nutsmaatschappijen die in de voorwaarden bij deze vergunning vermeld zijn, een offerte op om de omvang van de te stellen waarborg te bepalen. De nutsmaatschappij laadt die offerte op op het omgevingsloket.
LAST 4 – Kosteloze grondafstand
Binnen het jaar na de definitieve oplevering draag je de openbare weg met uitrusting en het openbaar groen kosteloos over aan de Stad Gent.
De Stad Gent controleert het plan van grondoverdracht (zie hoger) zowel digitaal als op het terrein alvorens de definitieve oplevering kan plaatsvinden. Eenmaal het plan van overdracht conform verklaard is, ben je verplicht de prekadastratie (= voorafgaande perceelsidentificatie) ervan aan te vragen.
Een notaris van je keuze maakt vervolgens het conform verklaarde plan in analoge versie, samen met een ontwerp van de akte, over aan de Dienst Vastgoed, Sint-Salvatorstraat 16, 9000 Gent, voor nazicht en goedkeuring door de gemeenteraad.
Na goedkeuring door de gemeenteraad zal een notaris van je keuze de akte verlijden. Alle kosten met betrekking tot deze akte (opmaken, verlijden, registreren, overschrijven, ...) zijn ten laste van jou als vergunninghouder.
