In het kader van het proces “Heraanleg wegen” is voorzien dat, na het voeren van overleg met de diverse diensten, aan de hand waarvan het voorontwerp en ontwerp worden opgemaakt, de plannen voor goedkeuring voorgelegd worden aan het bestuur. Op die manier kunnen, na goedkeuring, bepaalde stappen vervroegd genomen worden, zoals verspreiding van de plannen naar nutsmaatschappijen, eerste coördinatievergadering ter voorbereiding van de uitvoering, de terugkoppeling naar bewoners, …
Oorsprong van het dossier:
Griendijk is een groene cluster, de wegenis was privaat en halfverhard. Ondertussen werd de wegenis verworven in kader van RUP 163 Park Halfweg. De verwervingen liepen van 2017 tot 2022. De Stad Gent wenst nieuwe riolering en comfortabele wegenis aan te leggen.
Data IKZ vergaderingen:
26/03/2015, 23/04/2015, 13/08/2015, 14/07/2016, 22/02/2018, 01/09/2022
WIS-kwaliteiten
Steenslagverharding in kwaliteit D.
Consultatie bevolking:
Bewoners zijn op de hoogte gebracht door middel van een infovergadering over de verwervingen (op 02/02/2016) en een spreekuur over de inrichting van de straat (op 04/05/2017).

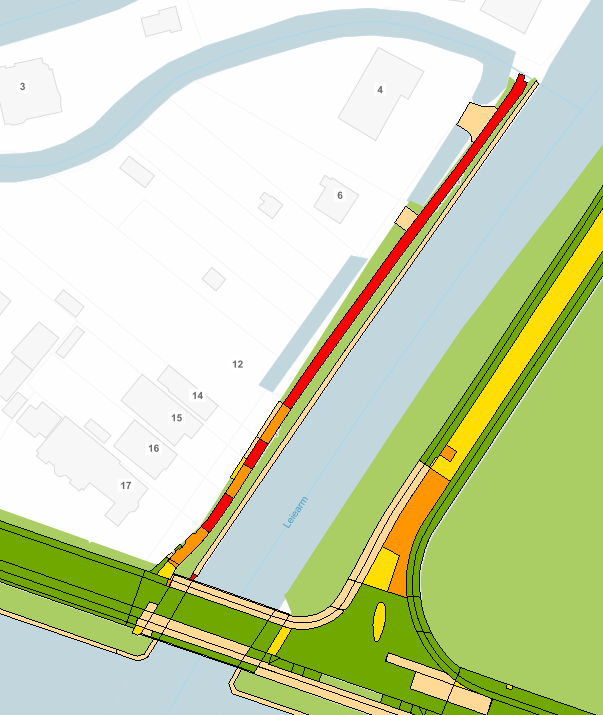

Uit te voeren werken
De werken omvatten:
De Griendijk is een doodlopende privatieve weg, zijstraat van de Noorderlaan, die een 10-tal percelen ontsluit.
Momenteel is de huidige rijbaan 3m breed, aangelegd in halfverharding (steenslag). Omwille van het realiseren van een voldoende brede wegenis om kruisend verkeer toe te laten (5,5 m) met bijhorende langsgracht is er door de stad Gent ervoor geopteerd om een rooilijnbreedte van 10 m te realiseren (de rooilijn werd in 2019 definitief vastgesteld ter verbreding van de buurtweg nr.143).
Op het einde van de doodlopende straat (ter hoogte van de huidige scheepswerf) zal een keerpunt aangelegd worden, evenwel zal dit in een 2de fase van de wegeniswerken gebeuren, na herlocalisatie van de scheepshersteller. Ook om de toegang naar de woning gelegen achter de scheepswerf te verschaffen (deze maakt momenteel gebruik van een erfdienstbaarheid over het perceel van de scheepswerf) is het wenselijk de weg een stuk te verlengen.
De projectzone bevindt zich volledig in een groene cluster in het zoneringsplan. Farys zal daarom binnen dit gebied een gescheiden rioleringsstelsel aanleggen.
Om te voldoen aan de Vlarem II zal er voor de afvoer van het regenwater gebruik gemaakt worden van een bestaande en nieuwe langsgracht. Dit heeft als voordeel dat het water gebufferd en vertraagd geloosd wordt in de aanpalende waterloop.
De nieuwe rijweg zal in asfalt uitgevoerd worden:
Aanleg van een gescheiden rioleringsstelsel:
Verhardingsbalans
| Bestaande toestand | Ontworpen toestand | ||
Verharding | 354 m² |
| 719,50 m² |
|
Halfverharding | 446,90 m² |
| 180 m² |
|
Groen | 630 m² |
| 531,40 m² |
|
totaal | 1430,90 m² |
| 1430,90 m² |
|
Kostprijs project : de kostprijs voor aanleg van nieuwe rijweg en riolering wordt geraamd op € 330.060 (excl. btw) waarvan :
| Toename openbaar domein | Specifieke elementen/projecten |
DWBW (grijs) | 899,5 m² x 2,80 euro btwi | 2.518,60 euro btwi |
GD (groen) | 531,4 m² x 2,48 euro btwi | 1.317,9 euro btwi |
De plannen werden gecommuniceerd via een spreekuur aan de bewoners. De opmerkingen van de bewoners:
Bij de herprofilering van de grachten graag zoveel mogelijk gebruik maken van grond van ter plaatse.
De Griendijk zal in de nieuwe aanleg het juridische statuut van woonerf krijgen. Hierdoor blijft parkeren in de toekomst ook verboden.
Materiaalkeuze op de trottoiruitstulping kant watersportbaan: asfalt en de Finse piste doortrekken. Enkel het deel op de voormalige rijbaan aanpassen (cfr uitstulpingen verderop aan Mabel Elwespad).
De boordsteenverlaging aan de noordzijde (kant Griendijk) iets uitbreiden tot voorbij de informele oversteek.
=> Deze aanpassingen worden voorzien in de uitvoeringsplannen.
Keurt goed de bij dit besluit gevoegde ontwerpplannen voor de aanleg van nieuwe riolering en comfortabele wegenis in Griendijk te Gent.
