Het Decreet betreffende de omgevingsvergunning van 25 april 2014, artikel 107.
Het Decreet betreffende de omgevingsvergunning van 25 april 2014, artikels 5 en 6.
Het college van burgemeester en schepenen neemt akte en legt bijzondere voorwaarden op.
WAT GAAT AAN DEZE BESLISSING VOORAF?
Hardo BV met als contactadres Spieveldstraat 9A, 9160 Lokeren heeft een aanvraag (OMV_2026030753) ingediend bij het college van burgemeester en schepenen op 15 maart 2026.
De melding van de exploitatie van een ingedeelde inrichting of activiteit handelt over:
• Onderwerp: het plaatsen van een bronbemaling om in droge omstandigheden nutsleidingen te leggen iov Fluvius
• Adres: openbaar domein lijnbemaling Eksaardserijweg zn 9041 Gent
• Kadastrale gegevens: afdeling 17 sectie B nrs. 982C en 982H
Volgend verslag werd uitgebracht door de gemeentelijk omgevingsambtenaar op 24 maart 2026.
OMSCHRIJVING MELDING
1. BESCHRIJVING VAN DE GEMELDE INRICHTING OF ACTIVITEIT
De melding omvat de exploitatie van een ingedeelde inrichting of activiteit van de derde klasse.
De melding heeft betrekking op het plaatsen van een bronbemaling om in droge omstandigheden nutsleidingen te leggen iov Fluvius.
Volgende rubriek wordt gemeld:
|
Rubriek |
Omschrijving |
Hoeveelheid |
|
53.2.2°a)1° |
Bemaling die technisch noodzakelijk is voor de verwezenlijking van werken of de aanleg van nutsvoorzieningen met een netto opgepompt volume per IIOA van meer dan 30.000 m³ en max. 180.000 m³ en de verlaging van het grondwaterpeil wordt beperkt tot max. 4 m onder het maaiveld en het netto opgepompt volume per dag bedraagt max. 1000 m³ | Lijnbemaling voor het aanleggen van nutsleidingen | klasse 3 | Nieuw |
48000 m³ |
2. HISTORIEK
Volgende vergunningen, meldingen en/of weigeringen op de percelen zijn bekend:
Omgevingsvergunningen
* Op 09/01/2020 werd een voorwaardelijke vergunning afgeleverd voor het veranderen door wijziging en uitbreiding van een vrachtwagenfabriek + het plaatsen van een gastank (OMV_2019025998).
* Op 16/07/2020 werd een voorwaardelijke vergunning afgeleverd voor het veranderen van een vrachtwagenfabriek + de bouw van een nieuwe installatie voor de opslag en de distributie van het nieuwe koelmiddel (OMV_2020049077).
* Op 21/12/2023 werd een voorwaardelijke vergunning afgeleverd voor het veranderen van een vrachtwagenfabriek (iioa + sh) (OMV_2023092285).
* Op 18/04/2024 werd een voorwaardelijke vergunning afgeleverd voor het veranderen van een vrachtwagenfabriek (iioa + sh) (OMV_2023152107).
* Op 07/11/2024 werd een voorwaardelijke vergunning afgeleverd voor het verder exploiteren en veranderen van een fabriek voor de productie/assemblage van vrachtwagens (iioa) + bijstelling van de bijzondere milieuvoorwaarden (OMV_2023066630).
Stedenbouwkundige vergunningen
* Op 30/11/1995 werd een vergunning afgeleverd voor bouwen van een telefooncentrale. (1995/90091)
BEOORDELING MELDING
3. TOETSING AAN WETTELIJKE EN REGLEMENTAIRE VOORSCHRIFTEN
BEVOEGDHEID
De melding maakt geen deel uit van een vergunningsaanvraag waarvoor de Vlaamse overheid of de deputatie bevoegd is.
ONDERZOEK MELDINGSPLICHT, NIET-VERBODEN KARAKTER EN STEDENBOUWKUNDIGE INPLANTING
De gemelde exploitatie is louter en alleen in de derde klasse ingedeeld, de exploitatie ervan is dus meldingsplichtig.
Er wordt voldaan aan artikel 5.4.3, §3 van het decreet van 5 april 1995 houdende algemene bepalingen inzake milieubeleid betreffende verbods- en afstandsregels.
De gemelde exploitatie is niet verboden.
Het project ligt in woongebieden en industriegebieden volgens het gewestplan 'Gentse en Kanaalzone' (goedgekeurd op 14 september 1977).
De woongebieden zijn bestemd voor wonen, alsmede voor handel, dienstverlening, ambacht en kleinbedrijf voor zover deze taken van bedrijf om redenen van goede ruimtelijke ordening niet in een daartoe aangewezen gebied moeten worden afgezonderd, voor groene ruimten, voor sociaal-culturele inrichtingen, voor openbare nutsvoorzieningen, voor toeristische voorzieningen, voor agrarische bedrijven.
Deze bedrijven, voorzieningen en inrichtingen mogen echter maar worden toegestaan voor zover ze verenigbaar zijn met de onmiddellijke omgeving.
Deze zijn bestemd voor de vestiging van industriële of ambachtelijke bedrijven. Ze omvatten een bufferzone. Voor zover zulks in verband met de veiligheid en de goede werking van het bedrijf noodzakelijk is, kunnen ze mede de huisvesting van het bewakingspersoneel omvatten. Tevens worden in deze gebieden complementaire dienstverlenende bedrijven ten behoeve van de ander industriële bedrijven toegelaten, namelijk: bankagentschappen, benzinestations, transportbedrijven, collectieve restaurants, opslagplaatsen van goederen bestemd voor nationale of internationale verkoop.
Het project ligt in het gewestelijk ruimtelijk uitvoeringsplan 'Afbakening grootstedelijk gebied Gent' (definitief vastgesteld door de Vlaamse Regering op 16 december 2005). De locatie is volgens dit RUP gelegen in Afbakeningslijn grootstedelijk gebied Gent.
Het project ligt in het bijzonder plan van aanleg CENTRUM 1, goedgekeurd op 6 februari 1986, en is bestemd als zone voor wegen.
De aanvraag is niet gelegen in een goedgekeurde, niet vervallen verkaveling.
De melding is in overeenstemming met de voorschriften.
CONCLUSIE
Het college van burgemeester en schepenen van Stad Gent is bevoegd voor de aktename.
De gemelde exploitatie is meldingsplichtig en niet verboden en de inplanting van de inrichting is in overeenstemming met de stedenbouwkundige voorschriften conform artikel 4.1.1.1 van Vlarem II.
4. NATUURTOETS
De invloed van de bemaling op natuur wordt beperkt door de hoeveelheid opgepompt grondwater te beperken door te werken met peilsturing en door bevloeiing te voorzien voor de nabij gelegen bomen. Dit wordt ook verder besproken.
De bijkomende stikstofemissies komen enkel vrij door verkeer of stationaire bronnen tijdens de aanlegfase. Het Stikstofdecreet is niet van toepassing.
Het bemalingswater wordt gedeeltelijk geloosd in oppervlaktewater. Het betreft een tijdelijke activiteit en het oppervlakte water staat niet direct in verbindingen met speciale beschermingszones of VEN gebieden.
Het overige bemalingswater wordt geloosd in de riolering.
Het project zal geen betekenisvolle aantasting impliceren voor de instandhoudingsdoelstellingen van de speciale beschermingszones, noch onherstelbare en onvermijdbare schade berokkenen aan natuur in VEN.
Hieruit wordt besloten dat de melding mits voorwaarden de natuurtoets doorstaat.
5. OMGEVINGSTOETS
Milieuhygiënische en veiligheidsaspecten
Algemeen
De exploitatie van de bemaling moet gebeuren volgens de voorwaarden van Vlarem II en de richtlijnen ‘bemalingen ter bescherming van het milieu’ (VMM, 2021).
Bodem en grondwater
Geplande toestand
De maximale diepte van de bemaling bedraagt 3,3 meter onder het maaiveld. Het grondwaterpeil wordt circa 1,3 m verlaagd. Het grondwater zal onttrokken worden aan een debiet van maximaal 880 m³/dag. De duur van de bemaling wordt ingeschat op 70 dagen. Het grondwater wordt volgens de aanvraag geloosd in grachten en riolering.
Bemalingscascade (info: https://www.vmm.be/water/grondwater/bemaling)
In eerste instantie dient er zo weinig mogelijk grondwater opgepompt te worden (beperken duur, peilgestuurd, waterremmende constructies). Het grondwater dat onttrokken wordt dient zoveel mogelijk terug in de grond gebracht worden buiten de onttrekkingszone (retourbemaling, herinfiltratie). Voor het netto debiet dat overblijft dient onderzocht of nuttig hergebruik mogelijk is.
Indien dit niet mogelijk is of aangewezen mag het grondwater geloosd worden op oppervlaktewater of in een kunstmatige afvoerweg voor hemelwater. In laatste instantie mag het bemalingswater in de riolering geloosd worden.
Stap 1 beperken en retourneren
Een bemalingspomp mag enkel geplaatst worden door een boorbedrijf dat erkend is conform het VLAREL van 19 november 2010 voor de discipline, vermeld in artikel 6, 7°, a), 1), van het voormelde besluit. Om het beperken van de tijdsduur te garanderen bezorgt het erkend boorbedrijf uiterlijk de derde werkdag nadat een bemalingspomp is geplaatst, van elke debietmeter die bedoeld is voor de registratie van het opgepompte en terug in de ondergrond gebrachte debiet, de volgende informatie via een webapplicatie van de Databank Ondergrond Vlaanderen:
- het merk en serienummer
- het tijdstip van plaatsing en de tellerstand op het moment van de plaatsing
Bij het ontmantelen van de bemalingsinstallatie, bezorgt het erkende boorbedrijf uiterlijk de derde werkdag na de ontmanteling: het tijdstip van de ontmanteling en de tellerstand op het moment van de ontmanteling via een webapplicatie van de Databank Ondergrond Vlaanderen.
Evalueer permanent of de bemaling nog vereist is, ook als de werf stilligt (verlof, juridisch geschil …). Stuur bij indien mogelijk.
Praktische richtlijnen over hoe de gevraagde informatie moet worden doorgegeven, zijn te vinden op https://dov.vlaanderen.be/richtlijnen-actieve-bemalingen. Dit wordt als opmerking opgenomen.
Om het debiet en de impact van de bemaling zoveel mogelijk te beperken, moet de bemaling gestuurd worden op basis van het peil.
Elke bemalingspomp dient gestuurd op het grondwaterpeil in de peilbuis in een pompput of op het grondwaterpeil in aparte peilputten. De regeling van de peilsturing dient bijgesteld in functie van de vordering van de bouwwerken.
Voor de lijnbemalingen dienen er sondes voorzien die de bemalingspomp aansturen. De sondes worden bij de lijnbemaling geplaatst in een peilput in het actieve lijntraject. De noodzakelijke verlaging wordt per fase bepaald.
Dit wordt opgenomen als opmerking.
Volgens de aanvraag is retourbemaling en infiltratie onmogelijk wegens te weinig ruimte en de korte looptijd van het project.
Stap 2 hergebruik

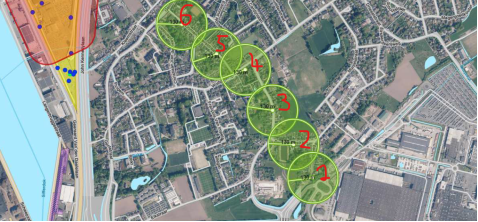

Bij de locaties 1, 3 en 6 (zie onderstaande figuur) dient voorafgaande aan de lozing van het bemalingswater een aftapmogelijkheid voorzien te worden op de lozingsleiding. Het aftappunt moet het eenvoudig en kosteloos hergebruik van grondwater voor particuliere derden, mogelijk maken.
Er werd door de Stad een affiche opgemaakt die door de exploitant kan gebruikt worden om de maatregel aan te kondigen. Deze affiche is terug te vinden op de website: https://stad.gent/nl/groen-milieu/omgaan-met-water/hergebruik-van-opgepompt-grondwater-bij-bouwwerven.
De installatie van de aftapmogelijkheid dient te gebeuren bij aanvang van de bemalingswerken. De exploitant stuurt uiterlijk op de dag na installatie, een foto van de opstelling en de affiche naar de dienst Toezicht (toezicht@stad.gent) van de stad Gent met vermelding van het dossiernummer. Dit wordt opgenomen als bijzondere voorwaarde.
Voor de overige locaties (2 - 4 - 5) wordt er verwezen naar art. 5.53.6.1.3.§ 3 van Vlarem II. Gezien de bemaling gelegen is op of nabij een risicogrond van het bodemdecreet is er een verhoogd risico op verontreiniging in het bemalingswater waardoor het bemalingswater niet geschikt is om ter beschikking te stellen voor gebruik in nuttige toepassingen. Dit wordt opgenomen als opmerking.
Stap 3 lozen op waterloop
Volgens de aanvraag zal het grondwater op locatie 1 geloosd worden in de gracht.
Stap 4 lozen in riolering
Volgens de aanvraag wordt het grondwater voor de overige locaties geloosd in de riolering.
In de Wolputstraat ligt er RWA. Alsook op het einde van de Domien Geersstraat (richting Gentstraat) ligt er RWA. Indien binnen een afstand van 200 m van de locatie waar de bemalingspomp opgesteld zal worden, een RWA aanwezig is, dient de lozing van het grondwater op de RWA te gebeuren. De aanvraag bevat geen afwijkingsaanvraag om aan te nemen dat de lozing van het grondwater op de RWA niet mogelijk is voor de locaties 4, 5 en 6. Voor de locaties 4 en 5 dient er geloosd te worden op RWA van de Wolputstraat. Voor de locatie 6 dient er geloosd te worden op RWA van Domien Geersstraat (richting Gentstraat). Dit wordt als bijzondere voorwaarde opgenomen.
Bij lozing van meer 10 m³/uur in de gemengde riolering (niet bij lozing in RWA) moet conform Vlarem II de exploitant een schriftelijke toelating vragen aan Aquafin nv via:
https://www.aquafin.be/nl-be/partners-en-bedrijven-water-lozen/lozen-van-bemalingswater.
Dit wordt als bijzondere voorwaarde opgenomen.
De lozingen van het onttrokken grondwater dienen 14 dagen voorafgaand aan de lozing te worden gemeld aan de exploitant van de openbare riolering, zijnde Farys, via www.farys.be/melden-van-bemaling. Met het oog op een goede werking van de openbare riolering wordt dit als bijzondere voorwaarde opgenomen.
Wateroverlast
De grondwaterbemaling heeft plaats in overstromingsgebied volgens de watertoetskaarten. Er moet te allen tijde gemonitord worden of de bemalingswerken geen (bijkomende) wateroverlast veroorzaken. Indien noodzakelijk dienen de nodige maatregelen genomen te worden (bv. beperken lozingsdebiet, peilmetingen). Dit wordt als bijzondere voorwaarde opgenomen.
De lozing van het opgepompte grondwater mag geen wateroverlast voor derden veroorzaken.
Bodem/grondwaterverontreiniging
De bemaling is niet gelegen in een PFAS no regret zone.
De decretale bodemonderzoeken binnen de stationaire invloedzone van de bemaling werden gescreend. Er wordt geconcludeerd dat de bemaling geen onaanvaardbare verspreiding van (rest)verontreiniging in de omgeving tot gevolg heeft. Tevens wordt niet verwacht dat concentraties van aanwezige verontreinigingen de vigerende normen zullen overschrijden.
Verspreiden van (rest)verontreiniging (over perceelsgrenzen van derden) moet te allen tijde vermeden worden. Dit wordt als opmerking opgenomen.
Aangezien de bemaling bij de locaties 2, 4 en 5 zich geheel of gedeeltelijk bevindt binnen een zone, inclusief een straal van 20 meter errond, die potentieel verontreinigd is, moet het bemalingswater worden bemonsterd en geanalyseerd overeenkomstig artikel 5.53.6.1.6 van Vlarem II. De bemaling mag pas opgestart worden indien de resultaten beschikbaar zijn en afgetoetst werden aan de geldende norm.
Volgende bijzondere voorwaarde wordt opgenomen:
De kwaliteit van het bemalingswater bij de locaties 2, 4 en 5 moet worden bemonsterd en geanalyseerd voor het lozingspunt (na schoonpompen van de bemalingsinstallatie). De bemaling mag pas in gebruik genomen worden indien de resultaten beschikbaar zijn en afgetoetst werden aan de geldende norm. De analyseresultaten van het geloosde bemalingswater moeten voor de opstart van de bemaling samen met de beoordeling ten opzichte van de geldende normen bezorgd worden aan de dienst Toezicht van stad Gent via toezicht@stad.gent, met vermelding van het dossiernummer.
Zettingen
De exploitant dient alle voorzorgen te nemen om schade aan onroerende goederen binnen de invloedstraal van een grondwaterwinning te vermijden (bv. zettingen). Dit wordt als opmerking opgenomen.
Lozen bemalingswater
Volgens de aanvraag zal het bemalingswater dat geloosd wordt geen gevaarlijke stoffen bevatten in concentraties die hoger zijn dan 10x de toetsingswaarden vermeld in artikel 4.2.9.1, §3, 4° van Vlarem II, het lozingsdebiet zal maximaal 1000 m³ per dag bedragen en de lozing zal maximaal zes maanden duren.
De lozing moet voldoen aan de milieuvoorwaarden voor niet-ingedeelde lozingen van bemalingswater opgenomen in hoofdstuk 6.2 van Vlarem II en aan de sectorale voorwaarden van hoofdstuk 5.53 van Vlarem II.
Geluid
In de buurt zijn woningen aanwezig. Alle mogelijke en noodzakelijke maatregelen (plaatsing, type, omkasting pomp,…) moeten genomen worden opdat geluidshinder voor omwonenden minimaal zou zijn. Dit wordt opgenomen als opmerking.
Verkeershinder
Verkeershinder is mogelijk tijdens de bemalingswerken. Eventueel kunnen ook een aantal nutsleidingen worden omgelegd gedurende de civieltechnische werken. Tijdens de periode van de bemaling dient de openbare weg steeds toegankelijk te zijn. Een plaatsbeschrijving dient te worden opgemaakt van de huidige toestand van het voetpad. Een veilige omleiding dient voorzien te worden voor de voetgangers/fietsers. Deze voorwaarden worden als bijzondere voorwaarden opgenomen.
Fauna en flora
Er worden straatbomen en bomen gesitueerd in de voortuinen, geïmpacteerd door de bemaling.
Voor de periode tussen 15 maart en 15 oktober geldt dat bij droogte die 10 dagen aanhoudt (neerslagstation Vinderhoute – zie www.waterinfo.be), bevloeiing/infiltratie dient voorzien te worden aan de straatbomen. Hiervoor dienen voorafgaandelijke afspraken gemaakt te worden met de Groendienst via groendienst@stad.gent of European Tree Worker/boomexpert. Dit wordt als bijzondere voorwaarde opgenomen.
De bemaling wordt bij voorkeur uitgevoerd tussen 15 oktober en 15 maart. Dit wordt als opmerking opgenomen.
CONCLUSIE
Het gevraagde project is milieuhygiënisch, stedenbouwkundig en planologisch verenigbaar met de onmiddellijke omgeving.
De gevraagde melding wordt geakteerd.
Volgende rubriek wordt geakteerd:
|
Rubriek |
Omschrijving |
Hoeveelheid |
|
53.2.2°a)1° |
Bemaling die technisch noodzakelijk is voor de verwezenlijking van werken of de aanleg van nutsvoorzieningen met een netto opgepompt volume per IIOA van meer dan 30.000 m³ en max. 180.000 m³ en de verlaging van het grondwaterpeil wordt beperkt tot max. 4 m onder het maaiveld en het netto opgepompt volume per dag bedraagt max. 1000 m³ | Lijnbemaling voor het aanleggen van nutsleidingen | Nieuw |
48000 m³ |
WAAROM WORDT DEZE BESLISSING GENOMEN?
Het college van burgemeester en schepenen dient akte te nemen van de ingediende melding. Het college van burgemeester en schepenen sluit zich aan bij bovenstaand verslag van de gemeentelijk omgevingsambtenaar en neemt het tot haar eigen motivatie.
Uitvoerbaarheid
U mag het project uitvoeren of exploiteren vanaf de aanplakking van de meldingsakte.
Aanplakking
U moet de meldingsakte bekend maken door de aanplakking van een affiche op de plaats waar het voorwerp van de melding uitgevoerd zal worden conform artikel 139 BVR OVG.
De aanplakking gebeurt conform artikel 59 BVR OVG waarbij de vergunningsaanvrager gelezen moet worden als de persoon die de melding verricht. Het opschrift van de aan te plakken affiche luidt : 'BEKENDMAKING MELDINGSAKTE'.
Verval
De meldingsakte vervalt van rechtswege in elk van de volgende gevallen:
1° als de verwezenlijking van de gemelde stedenbouwkundige handelingen niet wordt gestart binnen de twee jaar na het verlenen van de meldingsakte;
2° als het uitvoeren van de gemelde stedenbouwkundige handelingen meer dan drie opeenvolgende jaren wordt onderbroken;
3° als de gemelde gebouwen niet winddicht zijn binnen drie jaar na de aanvang van de gemelde stedenbouwkundige handelingen;
4° als de exploitatie van de gemelde activiteit of inrichting niet binnen vijf jaar na het verlenen van de meldingsakte aanvangt.
De meldingsakte voor de exploitatie van een ingedeelde inrichting of activiteit vervalt van rechtswege in elk van de volgende gevallen:
1° als de exploitatie van de gemelde activiteit of inrichting meer dan vijf opeenvolgende jaren wordt onderbroken;
2° als de ingedeelde inrichting vernield is wegens brand of ontploffing veroorzaakt ten gevolge van de exploitatie;
3° als de exploitatie op vrijwillige basis volledig en definitief wordt stopgezet overeenkomstig de voorwaarden en de regels, vermeld in het decreet van 9 maart 2001 tot regeling van de vrijwillige, volledige en definitieve stopzetting van de productie van alle dierlijke mest, afkomstig van een of meerdere diersoorten, en de uitvoeringsbesluiten ervan.
Beroepsmogelijkheid
U kan tegen deze beslissing een verzoekschrift tot schorsing en/of vernietiging indienen bij de Raad voor Vergunningsbetwistingen op het volgende adres:
Raad voor Vergunningsbetwistingen
p/a Dienst van de Bestuursrechtscolleges
Koning Albert II-laan 35 bus 81
1030 Brussel
U doet dit op straffe van onontvankelijkheid per beveiligde zending (dit is per aangetekende brief of door neerlegging ter griffie) binnen een vervaltermijn van 45 dagen die ingaat de dag na de betekening van deze beslissing.
Het verzoekschrift wordt in vijfvoud ingediend, namelijk één origineel en vier afschriften (fotokopies of een digitale kopie). Gelijktijdig met de indiening van het verzoekschrift stuurt u een afschrift van het verzoekschrift ter informatie aan de verwerende partij (dit is de overheid die de beslissing genomen heeft).
U bent een rolrecht verschuldigd van:
- 200 euro bij het indienen van een verzoekschrift tot vernietiging;
- 100 euro bij het indienen van een verzoekschrift tot schorsing of tot schorsing wegens uiterst dringende noodzakelijkheid.
U betaalt het rolrecht binnen een termijn van 15 dagen, die ingaat de dag na deze van de betekening van het verzoek daartoe door de griffier van de Raad. Als het bedrag niet binnen de termijn van 15 dagen is gestort wordt het beroep niet-ontvankelijk verklaard.
Meer info
De procedure voor de Raad van Vergunningsbetwistingen wordt geregeld in
- het decreet van 4 april 2014 betreffende de organisatie en de rechtspleging van sommige Vlaamse bestuursrechtscolleges,
- het decreet van 25 april 2014 betreffende de omgevingsvergunning
- het besluit van de Vlaamse Regering van 16 mei 2014 houdende de rechtspleging voor sommige Vlaamse Bestuursrechtscolleges.
Meer info vindt u op de website van de Raad voor Vergunningsbetwistingen. (http://www.dbrc.be/vergunningsbetwistingen)
Mededeling
Deze gegevens kunnen worden opgeslagen in een of meer bestanden. Die bestanden kunnen zich bevinden bij de gemeente, waar u de aanvraag hebt ingediend, bij de provincie, en ook bij de Vlaamse administratie, bevoegd voor de omgevingsvergunning. Ze worden gebruikt voor de behandeling van uw dossier. Ze kunnen ook gebruikt worden voor het opmaken van statistieken en voor wetenschappelijke doeleinden. U hebt het recht om uw gegevens in deze bestanden in te kijken en zo nodig de verbetering ervan aan te vragen.
Het college van burgemeester en schepenen neemt akte van de melding ingediend door Hardo bv (O.N.:0461349519) voor het plaatsen van een bronbemaling om in droge omstandigheden nutsleidingen te leggen iov Fluvius, gelegen openbaar domein lijnbemaling Eksaardserijweg zn 9041 Gent, met inrichtingsnummer 20260227-0067, omvattende volgende rubriek:
|
Rubriek |
Conclusie |
Omschrijving |
Hoeveelheid |
|
53.2.2°a)1° |
Aktename |
Bemaling die technisch noodzakelijk is voor de verwezenlijking van werken of de aanleg van nutsvoorzieningen met een netto opgepompt volume per IIOA van meer dan 30.000 m³ en max. 180.000 m³ en de verlaging van het grondwaterpeil wordt beperkt tot max. 4 m onder het maaiveld en het netto opgepompt volume per dag bedraagt max. 1000 m³ | Lijnbemaling voor het aanleggen van nutsleidingen (Nieuw) |
48000 m³ |
De aktename is afhankelijk van de strikte naleving van de volgende voorwaarden:
Bijzondere voorwaarden voor de ingedeelde inrichting of activiteit:
1. Bij de locaties 1, 3 en 6 (zie onderstaande figuur) dient voorafgaande aan de lozing van het bemalingswater een aftapmogelijkheid voorzien te worden op de lozingsleiding. Het aftappunt moet het eenvoudig en kosteloos hergebruik van grondwater voor particuliere derden, mogelijk maken.
Er werd door de Stad een affiche opgemaakt die door de exploitant kan gebruikt worden om de maatregel aan te kondigen. Deze affiche is terug te vinden op de website: https://stad.gent/nl/groen-milieu/omgaan-met-water/hergebruik-van-opgepompt-grondwater-bij-bouwwerven.
De installatie van de aftapmogelijkheid dient te gebeuren bij aanvang van de bemalingswerken. De exploitant stuurt uiterlijk op de dag na installatie, een foto van de opstelling en de affiche naar de dienst Toezicht (toezicht@stad.gent) van de stad Gent met vermelding van het dossiernummer.
2. In de Wolputstraat ligt er RWA. Alsook op het einde van de Domien Geersstraat (richting Gentstraat) ligt er RWA. Indien binnen een afstand van 200 m van de locatie waar de bemalingspomp opgesteld zal worden, een RWA aanwezig is, dient de lozing van het grondwater op de RWA te gebeuren. Voor de locaties 4 en 5 dient er geloosd te worden op RWA van de Wolputstraat. Voor de locatie 6 dient er geloosd te worden op RWA van Domien Geersstraat (richting Gentstraat).
3. Bij lozing van meer 10 m³/uur in de gemengde riolering (niet bij lozing in RWA) moet conform Vlarem II de exploitant een schriftelijke toelating vragen aan Aquafin nv via:
https://www.aquafin.be/nl-be/partners-en-bedrijven-water-lozen/lozen-van-bemalingswater.
4. De lozingen van het onttrokken grondwater dienen 14 dagen voorafgaand aan de lozing te worden gemeld aan de exploitant van de openbare riolering, zijnde Farys, via www.farys.be/melden-van-bemaling.
5. De grondwaterbemaling heeft plaats in overstromingsgebied volgens de watertoetskaarten. Er moet te allen tijde gemonitord worden of de bemalingswerken geen (bijkomende) wateroverlast veroorzaken. Indien noodzakelijk dienen de nodige maatregelen genomen te worden (bv. beperken lozingsdebiet, peilmetingen).
6. De kwaliteit van het bemalingswater bij de locaties 2, 4 en 5 moet worden bemonsterd en geanalyseerd voor het lozingspunt (na schoonpompen van de bemalingsinstallatie). De bemaling mag pas in gebruik genomen worden indien de resultaten beschikbaar zijn en afgetoetst werden aan de geldende norm. De analyseresultaten van het geloosde bemalingswater moeten voor de opstart van de bemaling samen met de beoordeling ten opzichte van de geldende normen bezorgd worden aan de dienst Toezicht van stad Gent via toezicht@stad.gent, met vermelding van het dossiernummer.
7. Verkeershinder is mogelijk tijdens de bemalingswerken. Eventueel kunnen ook een aantal nutsleidingen worden omgelegd gedurende de civieltechnische werken. Tijdens de periode van de bemaling dient de openbare weg steeds toegankelijk te zijn. Een plaatsbeschrijving dient te worden opgemaakt van de huidige toestand van het voetpad. Een veilige omleiding dient voorzien te worden voor de voetgangers/fietsers.
8. Er worden straatbomen en bomen gesitueerd in de voortuinen, geïmpacteerd door de bemaling.
Voor de periode tussen 15 maart en 15 oktober geldt dat bij droogte die 10 dagen aanhoudt (neerslagstation Vinderhoute – zie www.waterinfo.be), bevloeiing/infiltratie dient voorzien te worden aan de straatbomen. Hiervoor dienen voorafgaandelijke afspraken gemaakt te worden met de Groendienst via groendienst@stad.gent of European Tree Worker/boomexpert.
De algemene en sectorale milieuvoorwaarden van titel II van het VLAREM:
De integrale en geconsolideerde tekst van titel II van het VLAREM is raadpleegbaar op de Milieunavigator, via de link: https://navigator.emis.vito.be/
Bij wijziging van VLAREM wordt de exploitant geacht de meest actuele versie van de van toepassing zijnde bepalingen na te leven.
Wijst de aanvrager op volgende aandachtspunten:
1. Een bemalingspomp mag enkel geplaatst worden door een boorbedrijf dat erkend is conform het VLAREL van 19 november 2010 voor de discipline, vermeld in artikel 6, 7°, a), 1), van het voormelde besluit. Om het beperken van de tijdsduur te garanderen bezorgt het erkend boorbedrijf uiterlijk de derde werkdag nadat een bemalingspomp is geplaatst, van elke debietmeter die bedoeld is voor de registratie van het opgepompte en terug in de ondergrond gebrachte debiet, de volgende informatie via een webapplicatie van de Databank Ondergrond Vlaanderen:
- het merk en serienummer
- het tijdstip van plaatsing en de tellerstand op het moment van de plaatsing
Bij het ontmantelen van de bemalingsinstallatie, bezorgt het erkende boorbedrijf uiterlijk de derde werkdag na de ontmanteling: het tijdstip van de ontmanteling en de tellerstand op het moment van de ontmanteling via een webapplicatie van de Databank Ondergrond Vlaanderen.
Evalueer permanent of de bemaling nog vereist is, ook als de werf stilligt (verlof, juridisch geschil …). Stuur bij indien mogelijk.
Praktische richtlijnen over hoe de gevraagde informatie moet worden doorgegeven, zijn te vinden op https://dov.vlaanderen.be/richtlijnen-actieve-bemalingen.
2. Om het debiet en de impact van de bemaling zoveel mogelijk te beperken, moet de bemaling gestuurd worden op basis van het peil.
Elke bemalingspomp dient gestuurd op het grondwaterpeil in de peilbuis in een pompput of op het grondwaterpeil in aparte peilputten. De regeling van de peilsturing dient bijgesteld in functie van de vordering van de bouwwerken.
Voor de lijnbemalingen dienen er sondes voorzien die de bemalingspomp aansturen. De sondes worden bij de lijnbemaling geplaatst in een peilput in het actieve lijntraject. De noodzakelijke verlaging wordt per fase bepaald.
3. Voor de locaties 2 - 4 en 5 wordt er verwezen naar art. 5.53.6.1.3.§ 3 van Vlarem II. Gezien de bemaling gelegen is op of nabij een risicogrond van het bodemdecreet is er een verhoogd risico op verontreiniging in het bemalingswater waardoor het bemalingswater niet geschikt is om ter beschikking te stellen voor gebruik in nuttige toepassingen.
4. Verspreiden van (rest)verontreiniging (over perceelsgrenzen van derden) moet te allen tijde vermeden worden.
5. De exploitant dient alle voorzorgen te nemen om schade aan onroerende goederen binnen de invloedstraal van een grondwaterwinning te vermijden (bv. zettingen).
6. Alle mogelijke en noodzakelijke maatregelen (plaatsing, type, omkasting pomp,…) moeten genomen worden opdat geluidshinder voor omwonenden minimaal zou zijn.
7. De bemaling wordt bij voorkeur uitgevoerd tussen 15 oktober en 15 maart.
